天狗岩総社発電所
天狗岩総社発電所 概要
霧積発電所、ほたかのめぐみ かわば発電所、枯木沢みらい発電所に次ぐ4番目の新規水力発電所(企業局としては37番目の水力発電所)として、「天狗岩植野発電所(仮称)」を計画しました。

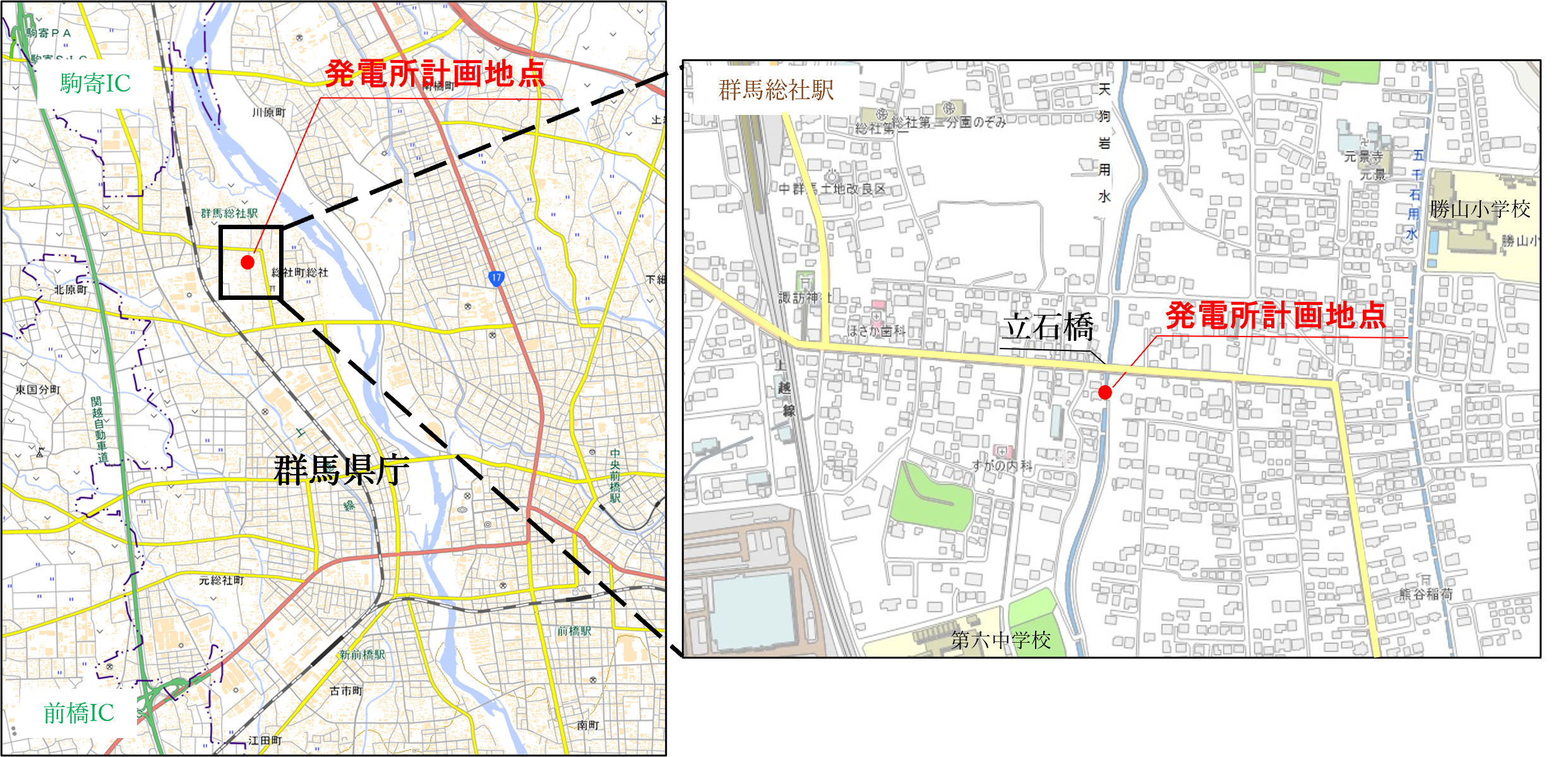

前橋市総社町を流れる天狗岩用水にある斜路の落差を利用した流れ込み式の小水力発電所です。また、本計画地点は、明治27年に商用の発電所として建設された群馬県で最初(全国で5番目)の総社水力発電所の跡地です。
発電所情報
- 【所在地】前橋市総社町
- 【最大出力】45.7キロワット(予定)
- 【最大使用水量】3.5立方メートル/秒(予定)
- 【有効落差】3.6メートル(予定)
- 【水車形式】垂直2軸クロスフロー水車
- 【運転開始】2028年(予定)

周辺地域の住民の皆様に向け事前周知措置を実施します(2026年8月31日更新)
再生可能エネルギー電気の利用の促進に関する特別措置法(平成23年法律第108号)に基づき、再エネ発電事業に関して、周辺地域の住民の皆様に事前周知措置の実施について、御案内致します。
日時:
8月31日(月曜日) 本ホームページにて公開
9月 1日(火曜日) 事前周知資料回覧開始
事前周知資料は下記の添付ファイル(PDF)または画像にてご確認下さい。
記
「周辺地域の住民」の範囲につきましては、以下の資源エネルギー庁のガイドラインの27ページをご確認ください。
(参考)説明会及び事前周知措置実施ガイドライン(2026年4月1日更新) (PDF:790KB)
※事前周知の内容について、御不明点がある際には、「事前周知資料」の中に記載している「連絡先(郵送先)」までお問い合わせください







※令和8年11月1日 追記
再生可能エネルギー電気の利用の促進に関する特別措置法(平成23年法律第108号)に基づき、再エネ発電事業に関して、周辺地域の住民の皆様へ実施した事前周知措置について、質問の受付期間が終了しましたので内容について報告します。
募集期間:令和8年9月1日(火曜日) ~ 令和8年9月28日(月曜日)
事前周知措置にて募集期間内での質問はありませんでしたので、その旨をお知らせします。
周辺地域の住民の皆様から頂いた質疑・ご意見について(2026年11月1日更新)
10月に住民の皆様から頂戴しました質疑・ご意見について、当方方針を回答させていただきます。
| 番号 | 質疑・ご意見 | 質疑・ご意見に対する当方方針 |
|---|---|---|
| 1 | 発電所建設後の防音対策について図面や写真を交え説明していただきたい。 | 発電所建設後の防音対策については、別図「発電所構造図」のとおり、放水口への防音ゴムシートの設置とコンクリート蓋の設置により実施させていただく予定です。これにより発電所運転時に発生する流水の音を低減します。 |
| 2 | 発電所建屋の形状について図面や写真を交え説明していただきたい。 | 発電所の建屋は、現状、建設の予定はありません。維持管理のため、別図「発電所構造図」のとおり、門構(高さ約8m)と点検歩廊を設置します。 |
| 3 | 現在、発電所建設予定地の範囲にある水神の石像周辺は管理がなされておらず、草木が生い茂っているが、発電所建設にて整備する予定はあるか。 | 発電所建設にて整備は実施しません。発電所運転開始後は、別図「維持管理範囲」の着色範囲の維持管理を当方にて実施させていただきます。 |
| 4 | 発電所建設後に騒音が発生し、生活に支障をきたす場合には、対応していただきたい。 | 「番号1」の対策により、防ぐことができなかった騒音に関しては、状況確認のうえ、適切な対応を実施させていただきます。 |
| 5 | 発電所運転開始時には周辺住民を対象とした見学会等を開催し、施設稼働時の騒音について確認する機会を設けていただきたい。 | 工事の進捗にあわせ、見学会等を実施する予定です。 |


今回の質疑・ご意見に対する当方方針についてのご不明点は、以下にお問い合わせください。
| 担当係 | 群馬県発電課 電源開発室 建設係 |
|---|---|
| 連絡先(電話) |
027-226-3982 |
| 連絡先(メール) | hatsuden-k@pref.gunma.lg.jp |
| 連絡先(郵送先) |
〒371-8570 群馬県前橋市大手町1-1-1 県庁27階南フロア 発電課あて |
